软基处理真空预压施工监测的目的与有哪些监测项目

施工监测的目的在于:

(1)准确计量。通过地面测量及软基处理沉降观测了解软基处理沉降量,为合理计算土石方量提供依据。

(2)评价软基处理工程效果。通过监测和观测数据,推算软基处理固结度和工后沉降等,为确定卸载和评价软基处理效果提供依据。

真空预压监测


施工监测项目有哪些

(1)场地测量,排水固结处理范围内打设排水插板前后的地面测量。

(2)预压处理沉降观测,包括真空预压场地的沉降板埋设和观测。

(3)真空预压真空度监测,包括真空测头的埋设和定期监测。监测内容包括膜下真空度,土中真空度和板中真空度。

(4)孔隙水压力监测,包括孔隙水压力的分层打设和监测。

(5)分层沉降监测,包括分层沉降仪的打设和定期监测。

(6)水平位移监测,包括场地界线和周边水平位移监测。

施工监测


施工监测技术要求

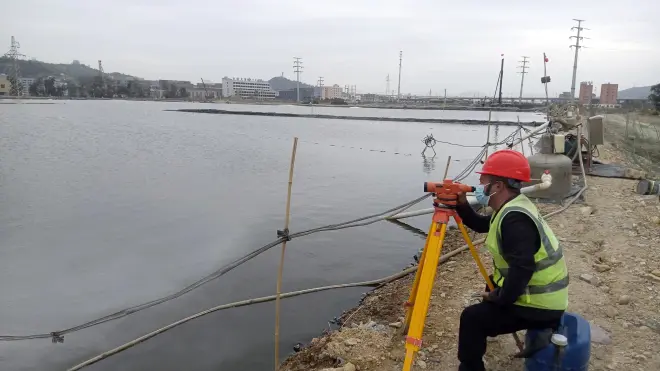

1)场地测量

真空预压施工前及真空预压期结束后进行场地高程测量为后期土石方填筑工程及计量提供依据。

2)沉降观测

(1)每处理分区均匀布置沉降标,布置按照每10000㎡一个。

(2)沉降板在膜上埋放时,注意不要刮破真空膜,需先在膜上铺一层土工布,再用砂找平,安放好沉降板后,用砂包袋将沉降板和杆围好,并保护好。

(3)打设插板引起的地面沉降应由前后地面标高测量确定。

(4)场地监测频率:加载初期每天观测1次,满载30天后至卸载3天观测1次。

(5)沉降观测精度按三等水准精度要求。

3)膜下真空压力监测

(1)膜下真空度观测点布置为10000㎡/点,且每个加固区不少于5个点。增设排水板板中真空度和土中真空度监测,每个分区设置一个点,单个点沿深度每2m布置。

(2)真空测头应在真空管路施工完毕,真空膜覆盖之前埋设。

(3)抽真空施工后,应立即测读真空度,一直延续至停泵卸载。

(4)监测频率:开始抽真空期间,膜下真空压力2~4h观测1次,记录在案;抽真空稳定后每天观测2次,

(5)真空度表应经标准计量部门检测合格。

4)孔隙水压力监测

(1)孔隙水压力计每个10000㎡布置1组,6m深度以上区域每2.0m埋设1个测头,6m深度以下直至排水板底以下2m,每3.0m埋设1个测头,测头平面位置位于排水板正方形平面布置的几何形心上,孔隙水压力计设置深度应比排水板底标高至少低2m。

(2)孔隙水压力计应在抽真空开始前2~3周埋设,埋设前应符合:a.孔隙水压力计应浸泡饱和,排除透水石中的气泡;b.检查率定资料,记录探头编号,测读初始读数。

(3)孔隙水压力计埋设后应测量初始值,且宜逐日测一周以上并取得稳定初始值。

(4)孔隙水压力仪在加载初期每天观测1次,满载30天后至卸载3天观测1次。

5)分层沉降监测

(1)土体分层沉降可采用电磁式沉降仪进行测量。

(2)分层沉降仪每个分区布置1组,6m深度以上区域每2m埋设1个沉降磁环,6m深度以下直至排水板底以下2m,每3m埋设1个沉降磁环。分层沉降仪设置深度应比排水板底标高至少低2m。

(3)场地沉降板应在打设插板之后,立即埋设。

(4)分层沉降仪埋设稳定后应测量初始值,稳定时间不少于一周;监测精度不宜低于1mm。

(5)每次测量应重复2次,2次误差值不大于1mm。每次监测应测定管口高程,根据管口高程换算出测管内各监测点的高程。

6)水平位移监测

(1)测斜孔布置于处理区域边线外侧约2m处,间距100m布置1组。对周围测斜布置每个分区外1-2组,单组前20米距离每5米设置一个,后30米每10米一个。

(2)测斜管宜采用PVC工程塑料管或铝合金管,直径宜为45~90mm,管内应有两组相互垂直的纵向导槽。

(3)测斜管应在抽真空前一周埋设。

(4)监测频率:加载初期每天1次,满载30天后3天1次。

7)测点的保护

沉降观测标、边桩以及其他观测点在观测期中均必须采取有效措施加以保护或专人看管。沉降板观测标杆易遭施工车辆、压路机等碰撞和人为损坏,除采取有力的保护措施外,还应在标杆上竖有醒目的警示标志。测量标志一旦遭受碰损,应立即复位并复测。

来源:广州市盛洲地基基础工程有限公司
