GC1、GC2工业金属压力管道安装资质许可证,阴极保护防腐工作程序
想了解更多精彩内容,快来关注压力管道安装资质华道
1.防腐工作程序

来百度APP畅享高清图片
1)防腐施工是专业性很强的施工,应由其他过程控制责任师进行专业控制
2)工程开工前,由项目部工艺责任人编制施工工艺文件,质保责任人审批。方案经审批后对所有施工人员进行安全技术交底。
3)工程所需防腐材料由工艺责任人提出工程物质计划,质保责任人审批,然后由材料责任人按《采购质量控制程序》J进行采购。如是甲方提供材料,则从甲方进行领料。
4)材料到场后,有材料责任人、工艺责任人、检验责任人共同按《材料检验控制程序》J及设计图纸和相关标准进行检验,合格后方可入库。
5)施工人员领料后,严格按照技术交底的要求进行施工,保证施工质量,工艺责任人和检验责任人加强过程监督检查。
6)管道安装时要有防止损伤防腐层的措施,试压完毕后进行补口刷面漆。7)防腐材料多是易燃品,材料存放和施工过程中要注意防火。

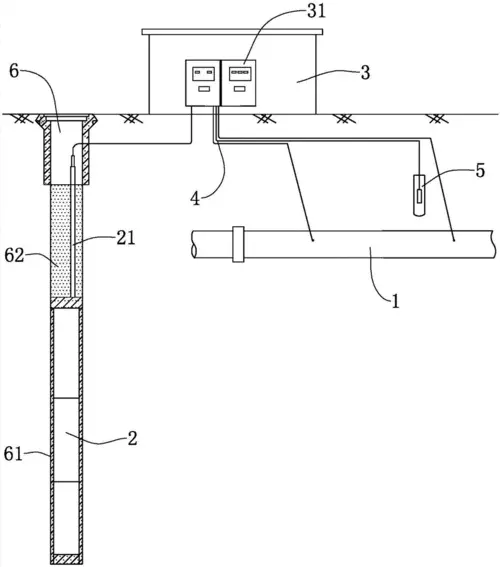

2.工艺路线示意图∶

3.材料
①漆料,保温材料,玻璃棉布,保护层,粘胶带。应符合相信国家标准。
②阴极保护材料,静电接地材料,应符合设计与标准要求
(3)质量检查与记录
①防腐材料与安装检查,对材质单,作好记录
②防腐效果检查,对防腐层用高压电火花检漏仪进行检测,合格者对被电火花击穿漏铁处进行修补。
③隐蔽工程记录阴极保护、静电接地的材料位置、深度与管线连接方式,应符合设计要求,作好记录。
⑤绘制管线轴侧图,将后防腐、保温处(主要是焊接处),隐蔽管段。阴极保护,静电接地位置详细标出,记录测试数据。
⑥阴极保护工程应与主管线施工同步进行,并在干线敷设后半年内投定。
